Artykuł wyjaśnia, czym jest zasilanie trójfazowe, potocznie nazywane "siłą", oraz dlaczego staje się ono niezbędne w nowoczesnych mieszkaniach w bloku. Dowiesz się, jakie są całkowite koszty podłączenia siły, jak przebiega cała procedura krok po kroku i na jakie wyzwania, zwłaszcza w starszym budownictwie, należy się przygotować.
Podłączenie siły w bloku to koszt od 1500 do 7000 zł, wymagający zgody zarządcy i prac elektryka
- Całkowity koszt podłączenia siły waha się od 1 500 zł do ponad 5 000 zł, a w skomplikowanych przypadkach nawet do 7 000 zł. Najczęściej mieści się w przedziale 2 000 - 4 000 zł.
- Główne składowe kosztów to opłaty dla dostawcy energii (ok. 15-85 zł za każdy dodatkowy kW), praca elektryka (300-1500+ zł za modernizację rozdzielnicy i punkt siłowy) oraz materiały.
- Procedura wymaga uzyskania pisemnej zgody od zarządcy budynku (spółdzielni/wspólnoty), złożenia wniosku do Operatora Systemu Dystrybucyjnego (OSD) i zatrudnienia elektryka z uprawnieniami SEP.
- Kluczowym wyzwaniem, szczególnie w starym budownictwie, jest stan techniczny wewnętrznej linii zasilającej (WLZ), która może zablokować inwestycję lub znacznie podnieść jej koszt.
- Dodatkowe, często ukryte koszty to prace remontowo-budowlane (kucie, tynkowanie), a także potencjalnie projekt instalacji i pomiary elektryczne.
Płyta indukcyjna, klimatyzacja, a może samochód elektryczny? Rozpoznaj swoje potrzeby
W dzisiejszych czasach coraz więcej osób decyduje się na nowoczesne, energochłonne urządzenia w swoich mieszkaniach. Płyty indukcyjne, piekarniki o dużej mocy, klimatyzatory, a nawet domowe ładowarki do samochodów elektrycznych czy bojlery wszystkie te sprzęty znacząco zwiększają zapotrzebowanie na energię elektryczną. Właśnie dlatego zasilanie trójfazowe, potocznie nazywane "siłą", staje się w wielu przypadkach nie tyle luksusem, co koniecznością. Jako elektryk z doświadczeniem, często widzę, jak standardowa instalacja jednofazowa w bloku po prostu nie radzi sobie z takim obciążeniem. Podłączenie "siły" zapewnia przede wszystkim stabilność pracy urządzeń, eliminuje ryzyko przeciążeń i wybijania bezpieczników, co przekłada się na komfort i bezpieczeństwo użytkowania. To inwestycja, która pozwala w pełni wykorzystać potencjał nowoczesnego sprzętu AGD i RTV, bez obaw o awarie.
Moc umowna a moc przyłączeniowa kluczowe pojęcia, które musisz znać
Zanim zagłębimy się w koszty i procedury, musimy zrozumieć dwa kluczowe pojęcia: moc umowna i moc przyłączeniowa. Moc przyłączeniowa to maksymalna moc, jaką dostawca energii (Operator Systemu Dystrybucyjnego OSD) jest w stanie dostarczyć do Twojego mieszkania. Moc umowna to natomiast moc, na którą umówiłeś się z dostawcą i za którą płacisz w rachunkach. Zazwyczaj, standardowe mieszkanie w bloku ma moc przyłączeniową i umowną na poziomie 3-5 kW w instalacji jednofazowej. Kiedy chcemy podłączyć "siłę", czyli zasilanie trójfazowe, musimy zwiększyć tę moc. Jest to absolutnie niezbędne, ponieważ urządzenia takie jak płyta indukcyjna mogą same w sobie potrzebować 7-10 kW. Zwiększenie mocy przyłączeniowej wiąże się z dodatkowymi opłatami dla OSD i jest jednym z głównych czynników wpływających na całkowity koszt inwestycji. Ignorowanie tych pojęć może prowadzić do niedoszacowania budżetu i problemów formalnych.
Instalacja jedno- a trójfazowa: czym się różnią i dlaczego ma to znaczenie dla Twojego bezpieczeństwa?
Podstawowa różnica między instalacją jednofazową a trójfazową leży w liczbie przewodów fazowych, które dostarczają prąd. Instalacja jednofazowa, standardowa w większości mieszkań, korzysta z jednego przewodu fazowego i przewodu neutralnego, dostarczając napięcie 230V. Jest wystarczająca dla typowych urządzeń domowych o mniejszym poborze mocy. Natomiast instalacja trójfazowa ("siła") wykorzystuje trzy przewody fazowe (każdy z napięciem 230V względem neutralnego, a między fazami 400V) oraz przewód neutralny i ochronny. Dzięki temu obciążenie prądowe jest rozłożone na trzy fazy, co ma ogromne znaczenie dla bezpieczeństwa i efektywności. Urządzenia o dużym poborze prądu, podłączone do "siły", pracują stabilniej i nie powodują przeciążeń pojedynczej fazy, co jest częstą przyczyną wyłączania bezpieczników w instalacjach jednofazowych. Z mojego doświadczenia wynika, że "siła" znacznie zwiększa bezpieczeństwo, minimalizując ryzyko pożarów spowodowanych przegrzewaniem się przewodów oraz awarii sprzętu wynikających z niestabilnego zasilania.

Ile kosztuje podłączenie siły w bloku? Realistyczny budżet krok po kroku
Zacznijmy od konkretów. Całkowity koszt podłączenia siły w mieszkaniu w bloku to kwestia bardzo indywidualna, ale mogę podać realistyczne widełki. Zazwyczaj mieści się on w przedziale od 1 500 zł do ponad 5 000 zł. W bardziej skomplikowanych przypadkach, na przykład w starym budownictwie wymagającym poważniejszych prac, może sięgnąć nawet 7 000 zł. Jednak dla standardowego mieszkania w bloku, najbardziej prawdopodobny przedział to 2 000 - 4 000 zł. Poniżej rozbijam te koszty na poszczególne składowe, abyś mógł lepiej zaplanować swój budżet.
Opłaty dla dostawcy energii: ile kosztuje każdy dodatkowy kilowat (kW) mocy?
Pierwszym elementem budżetu jest opłata dla Operatora Systemu Dystrybucyjnego (OSD) za zwiększenie mocy przyłączeniowej. Jest to opłata ryczałtowa, naliczana za każdy dodatkowy kilowat (kW) mocy, o którą wnioskujemy. Stawki mogą się różnić w zależności od operatora (Tauron, PGE, Enea, Energa) oraz rodzaju przyłącza. Przykładowo, za 1 kW mocy przyłączeniowej zapłacimy od około 15-45 zł w przypadku przyłącza napowietrznego, a dla przyłącza kablowego, które jest droższe, stawki wahają się od około 50-85 zł. Jeśli na przykład chcesz zwiększyć moc z 5 kW do 10 kW, musisz liczyć się z dodatkowym kosztem około 150 zł za każdy kW. Pamiętaj, że te kwoty to tylko część wydatków, ale są one stałe i niezależne od elektryka.
Cennik usług elektryka: co wchodzi w skład robocizny i ile zapłacisz za poszczególne etapy?
Kluczową częścią kosztów jest praca elektryka z uprawnieniami SEP. To on odpowiada za faktyczne wykonanie instalacji w Twoim mieszkaniu. Oto orientacyjne koszty poszczególnych etapów robocizny wraz z materiałami:
- Modernizacja lub wymiana rozdzielnicy mieszkaniowej: Jest to niezbędne, aby zainstalować nowe, trójfazowe zabezpieczenia. Koszt usługi wraz z niezbędnymi materiałami (np. nowa obudowa, zabezpieczenia) to zazwyczaj 300 zł - 800 zł.
- Wykonanie punktu siłowego (400V): Obejmuje to poprowadzenie nowego, 5-żyłowego przewodu od rozdzielnicy, montaż puszki i dedykowanego gniazda siłowego. Koszt robocizny z materiałem to około 250 zł - 500 zł. Jeśli chodzi o samą robociznę za punkt siłowy, stawki mogą wynosić 150 - 220 zł.
- Doprowadzenie nowego przewodu z licznika do mieszkania: Jeśli wewnętrzna linia zasilająca (WLZ) w Twoim pionie jest w dobrym stanie, ale trzeba doprowadzić nowy przewód od licznika do rozdzielnicy w mieszkaniu, koszt ten może wahać się od kilkuset złotych do ponad 1 500 zł, w zależności od odległości i trudności prac (np. konieczność kucia).
- Koszty materiałów: Oprócz tych wliczonych w poszczególne usługi, do ogólnych kosztów materiałowych należy doliczyć takie elementy jak przewody miedziane (o odpowiednim przekroju), puszki, gniazdo siłowe, zabezpieczenia nadprądowe, wyłącznik różnicowoprądowy (RCD) oraz ewentualnie nowa obudowa rozdzielnicy.
Modernizacja domowej rozdzielnicy: od starych korków do nowoczesnych zabezpieczeń
Modernizacja lub wymiana rozdzielnicy mieszkaniowej to jeden z najważniejszych etapów podłączania "siły". W wielu starszych mieszkaniach nadal spotykam się z rozdzielnicami, które nie są przystosowane do zwiększonego obciążenia i nowoczesnych standardów bezpieczeństwa. W ramach tej usługi elektryk nie tylko wymieni stare "korki" na nowoczesne wyłączniki nadprądowe, ale przede wszystkim zainstaluje nowe, trójfazowe zabezpieczenia. Kluczowe jest również zamontowanie odpowiedniego wyłącznika różnicowoprądowego (RCD), który chroni przed porażeniem prądem. Cała rozdzielnica musi zostać dostosowana do zwiększonej mocy i nowej instalacji trójfazowej. To nie jest tylko kwestia estetyki, ale przede wszystkim bezpieczeństwa całej instalacji i domowników.
Koszt wykonania nowego punktu siłowego 400V od kabla po gniazdko
Wykonanie nowego punktu siłowego 400V to kolejny istotny element prac. Polega on na poprowadzeniu specjalnego, 5-żyłowego przewodu (trzy fazy, neutralny i ochronny) od zmodernizowanej rozdzielnicy do miejsca, w którym będzie zlokalizowane urządzenie wymagające "siły", np. płyta indukcyjna. Następnie montowana jest puszka instalacyjna i dedykowane, bezpieczne gniazdo siłowe. Warto pamiętać, że ten przewód musi być odpowiednio zabezpieczony i poprowadzony zgodnie z obowiązującymi normami. Jak już wspominałem, orientacyjne koszty robocizny z materiałem za taki punkt to 250 zł - 500 zł, natomiast sama robocizna może wynieść od 150 do 220 zł. To precyzyjna praca, która wymaga doświadczenia i odpowiednich uprawnień.
Ukryte koszty, o których łatwo zapomnieć: kucie ścian, tynkowanie i malowanie
Podczas planowania budżetu na podłączenie "siły", łatwo jest zapomnieć o dodatkowych kosztach, które mogą znacząco podnieść ostateczną kwotę. Najczęściej są to prace remontowo-budowlane. Jeśli nowy przewód do punktu siłowego lub do rozdzielnicy musi być prowadzony pod tynkiem, konieczne będzie kucie bruzd w ścianach. Koszt kucia zależy od materiału ściany w żelbecie jest to najdrożej, od 12-40 zł za metr bieżący. Po położeniu przewodów, ściany trzeba będzie zaszpachlować, otynkować i pomalować. Te prace generują dodatkowe koszty materiałów i robocizny, które nie zawsze są wliczone w wycenę elektryka. Ponadto, w niektórych przypadkach (choć rzadziej przy modernizacji w bloku) może być wymagany projekt instalacji elektrycznej, którego koszt to około 800 - 2000 zł. Niezbędne są również pomiary elektryczne i protokół odbioru, które dla kompleksowej instalacji mogą kosztować od 400 do 900 zł. Zawsze warto uwzględnić te "ukryte" wydatki w swoim planie.
Podłączenie siły krok po kroku: od zgody do licznika
Proces podłączenia "siły" w bloku, choć wydaje się skomplikowany, jest do zrealizowania, jeśli postępujesz metodycznie. Jako doświadczony elektryk, zawsze doradzam moim klientom, aby przestrzegali tej kolejności. Oto szczegółowa procedura:
-
Krok 1: Wizyta u zarządcy budynku dlaczego zgoda spółdzielni lub wspólnoty jest kluczowa?
To jest absolutnie pierwszy i najważniejszy krok. Zanim cokolwiek zrobisz, musisz uzyskać pisemną zgodę od zarządcy budynku czyli spółdzielni mieszkaniowej lub wspólnoty. Złożenie wniosku do zarządcy jest kluczowe, ponieważ to on odpowiada za stan techniczny wewnętrznej linii zasilającej (WLZ) w budynku. Zarządca musi ocenić, czy istniejąca WLZ jest w stanie przenieść zwiększone obciążenie. W starym budownictwie słaby stan WLZ (np. zbyt mały przekrój przewodów, aluminiowe instalacje) może niestety całkowicie zablokować inwestycję lub wymagać jej modernizacji na koszt wszystkich mieszkańców, co znacznie podniesie koszty.
-
Krok 2: Wniosek do dostawcy prądu (Tauron, Enea, PGE) jakie dokumenty przygotować?
Po uzyskaniu pozytywnej, pisemnej zgody od zarządcy, możesz złożyć wniosek o określenie warunków przyłączenia dla zwiększonej mocy do Operatora Systemu Dystrybucyjnego (OSD), czyli Twojego dostawcy energii (np. Tauron, Enea, PGE, Energa). Do wniosku będziesz potrzebować kilku dokumentów, w tym przede wszystkim tytułu prawnego do lokalu (np. akt notarialny) oraz wspomnianej zgody zarządcy. Warto przygotować też schemat planowanej instalacji, jeśli masz już wstępną koncepcję.
-
Krok 3: Analiza warunków przyłączenia i podpisanie umowy
Po rozpatrzeniu Twojego wniosku, OSD przedstawi Ci projekt umowy o przyłączenie. Będzie on zawierał szczegółowe warunki techniczne, które musisz spełnić, aby podłączyć "siłę", oraz wysokość opłaty przyłączeniowej (tej za każdy dodatkowy kW mocy). Dokładnie zapoznaj się z tymi warunkami i upewnij się, że są dla Ciebie zrozumiałe, zanim podpiszesz umowę i uiścisz opłatę.
-
Krok 4: Wybór elektryka z uprawnieniami SEP na co zwrócić uwagę?
To jeden z najważniejszych momentów. Zatrudnij elektryka posiadającego aktualne uprawnienia SEP (Stowarzyszenia Elektryków Polskich) do 1kV lub wyżej. Upewnij się, że ma on doświadczenie w pracy z instalacjami trójfazowymi w budynkach wielorodzinnych. Dobry fachowiec doradzi Ci w kwestii doboru materiałów, optymalnego poprowadzenia instalacji i zapewni bezpieczeństwo. Nie oszczędzaj na tym etapie bezpieczeństwo Twojej rodziny i całego budynku jest priorytetem.
-
Krok 5: Realizacja prac w mieszkaniu co i w jakiej kolejności zrobi fachowiec?
Po podpisaniu umowy z OSD i opłaceniu faktury, zatrudniony elektryk przystąpi do pracy w Twoim mieszkaniu. Będzie to obejmować modernizację lub wymianę rozdzielnicy, poprowadzenie nowej instalacji trójfazowej do punktu siłowego oraz montaż gniazda. Wszystkie prace powinny być wykonane zgodnie z obowiązującymi normami i sztuką budowlaną. Pamiętaj, że to na tym etapie mogą pojawić się wspomniane wcześniej "ukryte koszty" związane z pracami remontowo-budowlanymi.
-
Krok 6: Zgłoszenie gotowości instalacji ostatni dokument od Twojego elektryka
Gdy elektryk zakończy wszystkie prace w mieszkaniu, wypełni i podpisze specjalny druk, który jest dostępny u OSD. Jest to "Oświadczenie o stanie technicznym instalacji". Dokument ten potwierdza, że instalacja została wykonana prawidłowo, zgodnie z warunkami technicznymi i jest gotowa do podłączenia do sieci OSD. Bez tego oświadczenia nie ma mowy o dalszych krokach.
-
Krok 7: Montaż licznika trójfazowego i finalizacja formalności
Po otrzymaniu oświadczenia od elektryka, OSD wyśle swoich pracowników, którzy zamontują nowy licznik trójfazowy. W razie potrzeby wymienią również zabezpieczenia przedlicznikowe. Po zakończeniu wszystkich prac i podłączeniu "siły", pamiętaj, aby przekazać do spółdzielni lub wspólnoty mieszkaniowej protokoły pomiarowe wykonane przez elektryka oraz schemat instalacji. To ważne dla dokumentacji budynku i Twojego bezpieczeństwa.

Wyzwania w starym budownictwie: wewnętrzna linia zasilająca (WLZ)
Podłączanie "siły" w nowym budownictwie jest zazwyczaj prostsze, ponieważ deweloperzy często przewidują takie możliwości. Prawdziwe wyzwania pojawiają się w starym budownictwie, gdzie kluczowym elementem jest stan wewnętrznej linii zasilającej (WLZ). To aspekt, który często jest niedoceniany, a może zadecydować o powodzeniu lub koszcie całej inwestycji.
Co to jest WLZ i dlaczego jej stan techniczny może zablokować całą inwestycję?

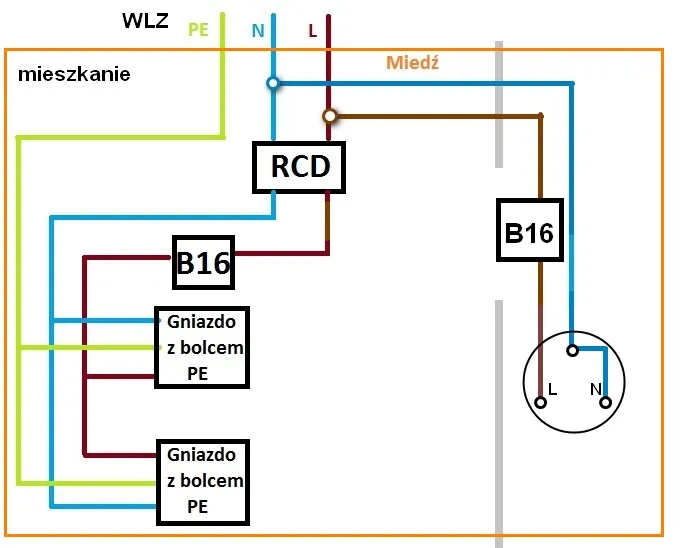

Wewnętrzna linia zasilająca (WLZ) to główny kabel lub zespół kabli, który doprowadza energię elektryczną od złącza kablowego (lub stacji transformatorowej) do liczników w poszczególnych mieszkaniach w bloku. Jest to kręgosłup instalacji elektrycznej całego budynku. W starym budownictwie WLZ często była projektowana na znacznie mniejsze zapotrzebowanie na moc, niż ma to miejsce obecnie. Oznacza to, że może mieć zbyt mały przekrój przewodów, a co gorsza, być wykonana z aluminium, które jest mniej wydajne i bardziej podatne na uszkodzenia niż miedź. Jeśli WLZ jest w złym stanie technicznym lub jej parametry są niewystarczające, aby obsłużyć zwiększone obciążenie wynikające z podłączenia "siły" do Twojego mieszkania, zarządca budynku może po prostu nie wydać zgody na inwestycję. W takiej sytuacji cała Twoja inicjatywa zostanie zablokowana, dopóki WLZ nie zostanie zmodernizowana.
Jak sprawdzić stan instalacji w Twoim pionie? Kto za to odpowiada?
Za ocenę i utrzymanie stanu technicznego wewnętrznej linii zasilającej (WLZ) odpowiada zarządca budynku czyli spółdzielnia mieszkaniowa lub wspólnota. To oni są zobowiązani do przeprowadzania okresowych przeglądów instalacji elektrycznej. Aby sprawdzić stan WLZ w Twoim pionie, powinieneś skontaktować się bezpośrednio z zarządcą. Poproś o informacje na temat jej przekroju, materiału (miedź czy aluminium) oraz daty ostatniej modernizacji. Możesz również zapytać, czy były już podobne zapytania od innych mieszkańców i jakie były ich wyniki. Z mojego doświadczenia wynika, że otwarta komunikacja z zarządcą jest kluczowa, aby uniknąć nieporozumień i przyspieszyć proces.
Przeczytaj również: Hałasujący kaloryfer w bloku? Przyczyny i proste rozwiązania!
Modernizacja WLZ kiedy koszty spadają na wszystkich mieszkańców?
Jeśli okaże się, że stan WLZ jest na tyle zły, że uniemożliwia podłączenie "siły" lub stanowi zagrożenie, konieczna może być jej kompleksowa modernizacja. Ponieważ wewnętrzna linia zasilająca jest częścią wspólną nieruchomości, koszty takiej inwestycji mogą zostać rozłożone na wszystkich mieszkańców budynku. Oznacza to, że zamiast ponosić tylko koszty podłączenia "siły" do swojego mieszkania, będziesz musiał partycypować w kosztach wymiany WLZ dla całego bloku. To oczywiście znacząco podniesie ostateczny koszt dla Ciebie, ale z drugiej strony, zmodernizowana WLZ poprawi bezpieczeństwo i komfort elektryczny wszystkich mieszkańców. Warto więc zorientować się w tej kwestii już na samym początku, podczas pierwszej rozmowy z zarządcą.
